ЕНиР Сборник Е39 (с изм. 1989), часть 5
б - при расположении тяговых средств и трубопровода на одном берегу;
1 - разгружающие понтоны; 2 - трубопровод; 3 - тяговый трос; 4 - тракторы; 5 - вагонетки;
6 - анкер; 7 - поворотный блок; 8 - рельсовая спусковая дорожка
Подрезка троса нормами не учтена.
Выбор схемы зависит от естественных условий (состояния берегов, ширины водоема, наличия тяговых средств и т.п.).
Плети трубопровода подаются трубоукладчиками к спусковому пути, по которому трубопровод подается в воду для укладки.
При использовании тележек для протаскивания в конце спускового пути устраивается приямок, из которого тележки извлекаются автокраном.
После протаскивания первой плети ее конец оставляется на урезе, к нему пристыковывается вторая плеть и после сварки, изоляции и футеровки стыкового соединения трубопровод протаскивается на длину новой плети (рис. 8).

Рис. 8. Схема протаскивания с последовательным наращиванием трубопровода
1 - секции труб; 2 - тяговый трос; 3 - тракторы
В аналогичной последовательности протаскиваются последующие плети.
Состав и количество плавучих средств, механизмов и другого оборудования определяются проектом производства работ.
Нормами не учтены работы по подрезке троса, установке балластных грузов и разгружающих понтонов, обслуживанию плавучих средств и механизмов, а также дежурство водолазной станции.
Состав работы
1. Установка мертвяков и лебедок. 2. Расстановка плавсредств и механизмов. 3. Прокладка тросов через водоем. 4. Запасовка блоков. 5. Застропка головной плети. 6. Протаскивание первой плети. 7. Наращивание второй плети: срезка заглушек со снятием фасок под сварку, стыковка, сварка, изоляция и футеровка мест стыковки. 8. Протаскивание и наращивание последующих плетей. 9. Уборка плавсредств и механизмов.
Таблица 1
Профессия и разряд рабочих |
Диаметр трубопровода, мм |
|
|
219-377 |
от 426 до 1620 |
Монтажник наружных трубопроводов 6 разр. |
2 |
2 |
То же 5 " |
1 |
1 |
“ 4 " |
2 |
2 |
“ 3 " |
3 |
3 |
Изолировщик на гидроизоляции 5 разр. |
1 |
1 |
То же 3 " |
- |
1 |
Электросварщик ручной сварки 6 разр. |
1 |
1 |
Газорезчик 4 разр. |
1 |
1 |
Речные рабочие 2 разр. |
2 |
4 |
Таблица 2
Нормы времени и расценки на протаскивание 100 м трубопровода
Длина трубо- |
Состав звена |
Диаметр трубопровода, мм |
|
||||||||
провода, м |
|
219 |
245 |
273 |
299 |
325 |
351 |
377 |
426 |
478 |
|
|
Изолировщик |
2,7 |
3 |
3,3 |
3,6 |
3,9 |
4,2 |
4,4 |
8 |
9 |
1 |
|
|
2-46 |
2-73 |
3-00 |
3-28 |
3-55 |
3-82 |
4-00 |
6-44 |
7-25 |
|
|
Электросварщик, |
5,4 |
6 |
6,6 |
7,2 |
7,8 |
8,4 |
8,8 |
8 |
9 |
2 |
До 200 |
газорезчик |
5-00 |
5-55 |
6-11 |
6-66 |
7-22 |
7-77 |
8-14 |
7-40 |
8-33 |
|
|
Рабочие |
27 |
30 |
33 |
36 |
39 |
42 |
44 |
48 |
54 |
3 |
|
|
(2,7) |
(3) |
(3,3) |
(3,6) |
(3,9) |
(4,2) |
(4,4) |
(4) |
(4,5) |
|
|
|
21-57 |
23-97 |
26-37 |
28-76 |
31-16 |
33-56 |
35-16 |
37-08 |
41-72 |
|
Св. 200 |
Изолировщик |
1,9 |
2 |
2,2 |
2,4 |
2,6 |
2,8 |
3 |
5,4 |
6 |
4 |
|
|
1-73 |
1-82 |
2-00 |
2-18 |
2-37 |
2-55 |
2-73 |
4-35 |
4-83 |
|
|
Электросварщик, |
3,8 |
4 |
4,4 |
4,8 |
5,2 |
5,6 |
6 |
5,4 |
6 |
5 |
|
газорезчик |
3-52 |
3-70 |
4-07 |
4-44 |
4-81 |
5-18 |
5-55 |
5-00 |
5-55 |
|
|
Рабочие |
19 |
20 |
22 |
24 |
26 |
28 |
30 |
32,4 |
36 |
6 |
|
|
(1,9) |
(2) |
(2,2) |
(2,4) |
(2,6) |
(2,8) |
(3) |
(2,7) |
(3) |
|
|
|
15-18 |
15-98 |
17-58 |
19-18 |
20-77 |
22-37 |
23-97 |
25-03 |
27-81 |
|
|
а |
б |
в |
г |
д |
е |
ж |
з |
и |
№ |
Продолжение табл. 2
Длина трубо- |
Состав звена |
Диаметр трубопровода, мм |
|
||||||||
провода, м |
|
529 |
630 |
720 |
820 |
920 |
1020 |
1220 |
1420 |
1620 |
|
До 200 |
Изолировщик |
10 |
11,6 |
13,2 |
14,8 |
16,6 |
18,4 |
22 |
25 |
29 |
1 |
|
|
8-05 |
9-34 |
10-63 |
11-91 |
13-36 |
14-81 |
17-71 |
20-13 |
23-35 |
|
|
Электросварщик, |
10 |
11,6 |
13,2 |
14,8 |
16,6 |
18,4 |
22 |
25 |
29 |
2 |
|
газорезчик |
9-25 |
10-73 |
12-21 |
13-69 |
15-36 |
17-02 |
20-35 |
23-13 |
26-83 |
|
|
Рабочие |
60 |
69,6 |
79,2 |
88,8 |
99,6 |
110,4 |
132 |
150 |
174 |
3 |
|
|
(5) |
(5,8) |
(6,6) |
(7,4) |
(8,3) |
(9,2) |
(11,0) |
(12,5) |
(14,5) |
|
|
|
46-35 |
53-77 |
61-18 |
68-60 |
76-94 |
85-28 |
101-97 |
115-88 |
134-42 |
|
Св. 200 |
Изолировщик |
6,6 |
7,8 |
9 |
10 |
11,2 |
12,4 |
14,6 |
17 |
19,4 |
4 |
|
|
5-31 |
6-28 |
7-25 |
8-05 |
9-02 |
9-98 |
11-75 |
13-69 |
15-62 |
|
|
Электросварщик, |
6,6 |
7,8 |
9 |
10 |
11,2 |
12,4 |
14,6 |
17 |
19,4 |
5 |
|
газорезчик |
6-11 |
7-22 |
8-33 |
9-25 |
10-36 |
11-47 |
13-51 |
15-73 |
17-95 |
|
|
Рабочие |
39,6 |
46,8 |
54 |
60 |
67,2 |
74,4 |
87,6 |
102 |
116,4 |
6 |
|
|
(3,3) |
(3,9) |
(4,5) |
(5) |
(5,6) |
(6,2) |
(7,3) |
(8,5) |
(9,7) |
|
|
|
30-59 |
36-15 |
41-72 |
46-35 |
51-91 |
57-47 |
67-67 |
78-80 |
89-92 |
|
|
к |
л |
м |
н |
о |
п |
р |
с |
т |
№ |
|
Примечание. При протаскивании трубопровода без наращивания плетей Н. вр. и Расц. умножать на 0,8 (ПР-1). |
§ Е39-19. Укладка трубопроводов в подводную траншею
заполнением водой (свободное погружение)
Указания по применению норм
Нормами предусмотрено, что трубопровод, покрытый изоляцией, с приваренными по концам заглушками на плаву заводится в створ перехода по схемам, изображенным на рис. 9, 10 и 11.

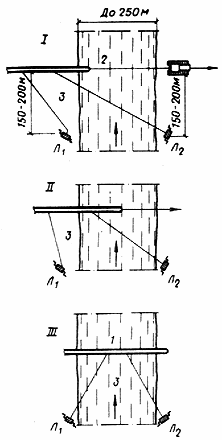

Рис. 9. Схема установки трубопровода в створ при ширине реки до 250 м |

Рис. 10. Схема установки трубопровода в створ при ширине реки более 250 м |
I - начальное положение; II - промежуточное положение; III - конечное положение; 1 - трубопровод; 2 - тяговый трос; 3 - тросы-оттяжки |
I - начальное положение; II - промежуточное положение; III - конечное положение; 1 - трубопровод; 2 - тяговый трос; 3 - тросы-оттяжки |
Рис. 11. Схема установки трубопровода в створ разворотом на плаву
I-IV - положения трубопровода в процессе установки; V - конечное положение;
1 - трубопровод; 2 - тросы-оттяжки; 3 - понтоны; 4 - анкеры
После заводки трубопровода в створ перехода и проверки правильности положения в один из его концов заливается вода и открывается воздушный вентиль на противоположном конце трубопровода. Погружение трубопровода в подводную траншею происходит по мере заполнения его водой.
При выполнении работ по укладке трубопровода способом свободного погружения необходимо перед заливом воды тщательно проверить расстановку судов, плавучих технических средств и механизмов.
Необходимый состав и количество судов, плавучих технических средств и механизмов (катеров, плавучих опор с лебедками, насосных установок, сварочных агрегатов, водолазных станций и т.д.) определяются проектом производства работ.
В зависимости от глубины погружения, скорости течения и длины перехода трубопровод оснащается разгружающими понтонами для уменьшения напряжений от изгиба и оттяжками для предотвращения сноса его со створа перехода. Количество понтонов и оттяжек устанавливается расчетом.
Нормами не учтены: устройство оттяжек, установка и снятие разгружающих понтонов, якорей, обслуживание плавсредств и механизмов, а также дежурство водолазных станций.
Состав работы
1. Расстановка судов, плавучих технических средств и механизмов. 2. Заводка трубопровода в створ. 3. Застропка трубопровода на оттяжки. 4. Центровка трубопровода с помощью лебедок. 5. Заливка трубопровода с опусканием его на дно траншеи. 6. Уборка плавучих средств и механизмов.
Таблица 1
Состав звена
Профессия и разряд рабочих |
При диаметре трубопровода, мм |
||
|
351-478 |
529-820 |
920-1620 |
Монтажник наружных трубопроводов 6 разр. |
1 |
1 |
2 |
То же 4 " |
2 |
4 |
4 |
Речные рабочие 3 “ |
8 |
11 |
17 |
Таблица 2
Нормы времени и расценки на укладку 100 м трубопровода
Длина трубопро- |
Диаметр трубопровода, мм |
|
||||||
вода, м |
351 |
377 |
426 |
478 |
529 |
630 |
720 |
|
До 200 |
17,6 |
19,8 |
22 |
25,3 |
28,8 |
35,2 |
41,6 |
1 |
|
(1,6) |
(1,8) |
(2) |
(2,3) |
(1,8) |
(2,2) |
(2,6) |
|
|
13-18 |
14-83 |
16-48 |
18-95 |
21-46 |
26-22 |
30-99 |
|
Св. 200 |
15,4 |
16,5 |
18,7 |
20,9 |
24 |
30,4 |
35,2 |
2 |
|
(1,4) |
(1,5) |
(1,7) |
(1,9) |
(1,5) |
(1,9) |
(2,2) |
|
|
11-54 |
12-36 |
14-01 |
15-66 |
17-88 |
22-65 |
26-22 |
|
|
а |
б |
в |
г |
д |
е |
ж |
№ |
Продолжение табл. 2
Длина |
Диаметр трубопровода, мм |
|
|||||
трубопровода, м |
820 |
920 |
1020 |
1220 |
1420 |
1620 |
|
До 200 |
49,6 |
57,5 |
64,4 |
80,5 |
96,6 |
112,7 |
1 |
|
(3,1) |
(2,5) |
(2,8) |
(3,5) |
(4,2) |
(4,9) |
|
|
36-95 |
42-95 |
48-11 |
60-13 |
72-16 |
84-19 |
|
Св. 200 |
41,6 |
46 |
52,9 |
66,7 |
80,5 |
92 |
2 |
|
(2,6) |
(2) |
(2,3) |
(2,9) |
(3,5) |
(4) |
|
|
30-99 |
34-36 |
39-52 |
49-82 |
60-13 |
68-72 |
|
|
з |
и |
к |
л |
м |
н |
№ |
§ Е39-20. Укладка трубопроводов в подводную траншею со льда заполнением водой
Указания по применению норм
Нормами предусмотрено, что трубопровод, подготовленный к укладке на льду или спусковой дорожке, стаскивается на плав в подготовленную майну и застрапливается за кнехты пал. В зависимости от диаметра трубопровода и глубин водоема применяются разгружающие понтоны, количество которых определяется по расчету.
В зависимости от скорости течения для удержания трубопровода в створе при его погружении забиваются сваи или устанавливаются маятниковые оттяжки.
Состав и количество тракторов, мотопомп, сварочных агрегатов и водолазных станций определяются проектом производства работ.
Нормами не учтены установка пал, маятниковых оттяжек, направляющих свай, навеска грузов, разгружающих понтонов, обслуживание плавсредств и механизмов, а также дежурство водолазных станций.
Состав работы
Расстановка механизмов. 2. Спуск трубопровода в майну. 3. Застропка трубопровода за кнехты пал и столбы маятниковых оттяжек. 4. Заливка трубопровода водой с опусканием его на дно траншеи и отстропкой. 5. Уборка механизмов и снятие маятниковых оттяжек.
Таблица 1
Состав звена
Профессия и разряд рабочих |
При диаметре трубопровода, мм |
||
|
351-478 |
520-820 |
920-1620 |
Монтажник наружных трубопроводов 6 разр. |
1 |
1 |
2 |
То же 4 " |
2 |
4 |
4 |
Речные рабочие 3 “ |
8 |
11 |
17 |
Таблица 2
Нормы времени и расценки на укладку 100 м трубопровода
Длина трубопро- |
Диаметр трубопровода, мм |
|
||||||
вода, м |
351 |
377 |
426 |
478 |
529 |
630 |
720 |
|
До 200 |
20,9 |
22 |
25,3 |
28,6 |
32 |
38,4 |
46,4 |
1 |
|
(1,9) |
(2) |
(2,3) |
(2,6) |
(2) |
(2,4) |
(2,9) |
|
|
15-66 |
16-48 |
18-95 |
21-42 |
23-84 |
28-61 |
34-57 |
|
Св. 200 |
16,5 |
17,6 |
19,8 |
23,1 |
25,6 |
32 |
38,4 |
2 |
|
(1,5) |
(1,6) |
(1,8) |
(2,1) |
(1,6) |
(2) |
(2,4) |
|
|
12-36 |
13-18 |
14-83 |
17-30 |
19-07 |
23-84 |
28-61 |
|
|
а |
б |
в |
г |
д |
е |
ж |
№ |
Продолжение табл. 2
Длина трубопровода, |
Диаметр трубопровода, мм |
|
|||||
м |
820 |
920 |
1020 |
1220 |
1420 |
1620 |
|
До 200 |
54,4 |
62,1 |
73,6 |
89,7 |
108,1 |
128,8 |
1 |
|
(3,4) |
(2,7) |
(3,2) |
(3,9) |
(4,7) |
(5,6) |
|
|
40-53 |
46-39 |
54-98 |
67-01 |
80-75 |
96-21 |
|
Св. 200 |
43,2 |
50,6 |
57,5 |
71,3 |
87,4 |
101,2 |
2 |
|
(2,7) |
(2,2) |
(2,5) |
(3,1) |
(3,8) |
(4,4) |
|
|
32-18 |
37-80 |
42-95 |
53-26 |
65-29 |
75-60 |
|
|
з |
и |
к |
л |
м |
н |
№ |
§ Е39-21. Укладка секций трубопроводов на дно подводной траншеи
и стыковка их на фланцах
Указания по применению норм
Нормами предусмотрена укладка в подводную траншею трубопроводов длиной до 50 м с помощью двух плавучих кранов необходимой грузоподъемности (рис. 12). Секцию трубопровода устанавливают в створе укладки, отдают заглушки и опускают в подводную траншею, после чего водолаз стыкует секцию с ранее уложенной и берет ее на оправки. Место укладки трубопровода обозначают вехами или буйками. Нормами не учтено устройство приямков при стыковке трубопроводов. Постановка болтов нормируется по § Е39-32.

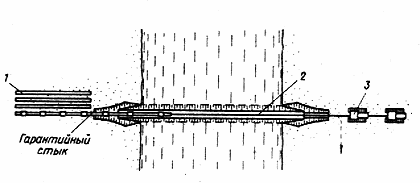

Рис. 12. Схема расположения механизмов и оборудования для секционной
укладки трубопроводов
1 - секция трубопровода; 2 - плавучие краны; 3 - водолазный бот;
4 - уложенный трубопровод
Состав работы
1. Установка секции в створ перехода и застропка ее к кранам. 2. Снятие заглушек. 3. Опускание секции под воду. 4. Стыковка секций и взятие их на оправки. 5. Постановка буйка или вехи у конца уложенной плети. 6. Отстропка секции.
Состав звена
Водолазная станция - 1
Монтажник наружных трубопроводов 4 разр. - 2
То же, 3 разр. - 2
Речной рабочий 2 разр. - 1
Нормы времени и расценки на 1 секцию
Диаметр |
При длине секций, м |
|
|||
трубопро- |
от 20 до 35 |
св. 35 до 50 |
|
||
вода, мм |
Н. вр. |
|
|||
|
Расц. |
|
|||
|
водолазной станции |
рабочих |
водолазной станции |
рабочих |
|
273 |
|
11 |
|
15 |
1 |
|
1,9 |
(2,2) |
2,6 |
(3) |
|
|
7-18 |
7-96 |
9-83 |
10-86 |
|
299 |
|
11,5 |
|
15,5 |
2 |
|
2 |
(2,3) |
2,7 |
(3,1) |
|
|
7-56 |
8-33 |
10-21 |
11-22 |
|
325 |
|
12 |
|
16 |
3 |
|
2,1 |
(2,4) |
2,8 |
(3,2) |
|
|
7-94 |
8-69 |
10-58 |
11-58 |
|
От 351 |
|
12,5 |
|
16,5 |
4 |
до 377 |
2,2 |
(2,5) |
2,9 |
(3,3) |
|
|
8-32 |
9-05 |
10-96 |
11-95 |
|
426 |
|
13 |
|
17,5 |
5 |
|
2,3 |
(2,6) |
3,1 |
(3,5) |
|
|
8-69 |
9-41 |
11-72 |
12-67 |
|
От 478 |
|
14,5 |
|
19 |
6 |
до 529 |
2,5 |
(2,9) |
3,3 |
(3,8) |
|
|
9-45 |
10-50 |
12-47 |
13-76 |
|
630 |
|
16 |
|
20,5 |
7 |
|
2,8 |
(3,2) |
3,6 |
(4,1) |
|
|
10-58 |
11-58 |
13-61 |
14-84 |
|
720 |
|
17,5 |
|
22 |
8 |
|
3,1 |
(3,5) |
3,9 |
(4,4) |
|
|
11-72 |
12-67 |
14-74 |
15-93 |
|
820 |
|
19 |
|
24 |
9 |
|
3,3 |
(3,8) |
4,2 |
(4,8) |
|
|
12-47 |
13-76 |
15-88 |
17-38 |
|
920 |
|
20,5 |
|
27 |
10 |
|
3,6 |
(4,1) |
4,7 |
(5,4) |
|
|
13-61 |
14-84 |
17-77 |
19-55 |
|
1020 |
|
21 |
|
28 |
11 |
|
3,7 |
(4,2) |
4,9 |
(5,6) |
|
|
13-99 |
15-20 |
18-52 |
20-27 |
|
1220 |
|
23,5 |
|
31,5 |
12 |
|
4,1 |
(4,7) |
5,5 |
(6,3) |
|
|
15-50 |
17-01 |
20-79 |
22-81 |
|
1420 |
|
26 |
|
35 |
13 |
|
4,6 |
(5,2) |
6,1 |
(7) |
|
|
17-39 |
18-82 |
23-06 |
25-34 |
|
1620 |
|
29 |
|
38 |
14 |
|
5,1 |
(5,8) |
6,7 |
(7,6) |
|
|
19-28 |
21-00 |
25-33 |
27-51 |
|
|
а |
б |
в |
г |
№ |
§ Е39-22. Установка под водой соединительных муфт на секциях трубопроводов
Указания по применению норм
Нормами предусмотрена установка под водой на стыки состыкованных между собой секций трубопровода диаметром 820-1220 мм стальных полумуфт с прокладками, изготовленными из пакли или других материалов. Соединение полумуфт между собой производится болтами.
Разработка грунта (приямков) для установки муфт нормами не учтена. Постановка болтов нормируется по § Е39-32.
Состав работы
1. Установка в створе перехода водолазного катера и понтона с лебедкой. 2. Подача водолазу полумуфт. 3. Установка полумуфт на стык.
Нормы времени и расценки на установку 1 муфты
Состав звена |
Водолазная станция |
Рабочие |
Водолазная станция - 1 |
1,5 |
5,1 |
Монтажник наружных трубопроводов 4 разр. - 1 |
5-67 |
3-72 |
Речные рабочие 3 разр. - 2 |
|
|
|
а |
б |
§ Е39-23. Подводное соединение "уток" с трубопроводами на фланцах
Указания по применению норм
Установленные под набережной "утки" стыкуется с опущенным в подводную траншею трубопроводом диаметром 630-820 мм. Стыковка производится с помощью плавкранов и лебедок по указанию водолаза. При совмещении фланцев снимаются временные заглушки и производится постановка болтов водолазом, которая нормами не учтена и нормируется по § Е39-32.
Количество и состав плавучих средств, плавкранов, механизмов и другого оборудования определяется проектом производства работ в зависимости от длины "утки", скорости течения, глубины воды и других условий.
Состав работы
1. Водолазное обследование. 2. Застропка "утки" и трубопровода к стрелам плавкранов. 3. Стыковка "утки". 4. Снятие временных заглушек. 5. Центровка фланцев.
Нормы времени и расценки на 1 соединение
Состав звена |
Водолазная станция |
Рабочие |
Водолазная станция - 1 |
|
46,5 |
Монтажник наружных трубопроводов 5 разр. - 1 |
2,7 |
(3,1) |
То же 4 разр. - 2 |
10-21 |
32-27 |
“ 3 “ - 4 |
|
|
Речные рабочие 2 разр. - 8 |
|
|
|
а |
б |
§ Е39-24. Установка на трубопроводы балластных грузов
А. УСТАНОВКА БАЛЛАСТНЫХ КОЛЬЦЕВЫХ ГРУЗОВ НА БЕРЕГУ
Указания по применению норм
Нормами предусмотрена установка на трубопроводы балластных кольцевых, чугунных и железобетонных грузов массой 150-1100 кг, состоящих из двух половинок, скрепляемых четырьмя болтами (рис. 13).
Рис. 13. Установка грузов на трубопровод
1 - трубоукладчик; 2 - верхняя половина груза; 3 - трубопровод;
4 - нижняя половина груза
Нормами учтена укладка трубопровода с помощью трубоукладчика или автокрана на временные опоры, расположенные на спланированной площадке. Подача грузов к месту установки нормами не учтена.
Состав работы
1. Выкладывание трубопровода на опоры. 2. Застропка и отстропка грузов. 3. Установка нижних половинок грузов под трубопровод. 4. Снятие опор и укладка трубопровода на нижние половинки грузов. 5. Установка верхних половинок грузов. 6. Постановка и затягивание болтов.
